Il pavimento industriale non è uno strato di finitura: è una piastra di calcestruzzo appoggiata sul terreno o su una soletta, che porta carrelli, scaffalature e automezzi per decenni. Questa guida segue il percorso completo, dalla classificazione per uso al controllo finale, con i valori delle istruzioni CNR-DT 211/2014.
Sommario
Tocca gli schemi per ingrandirli.
1. Perché il pavimento industriale è una struttura, non una finitura
Le istruzioni del Consiglio Nazionale delle Ricerche (CNR-DT 211/2014) definiscono la pavimentazione come una piastra di calcestruzzo su un supporto continuo, con un eventuale strato di usura in superficie. Va progettata come una struttura: carichi, terreno, giunti, calcestruzzo e finitura si scelgono insieme.

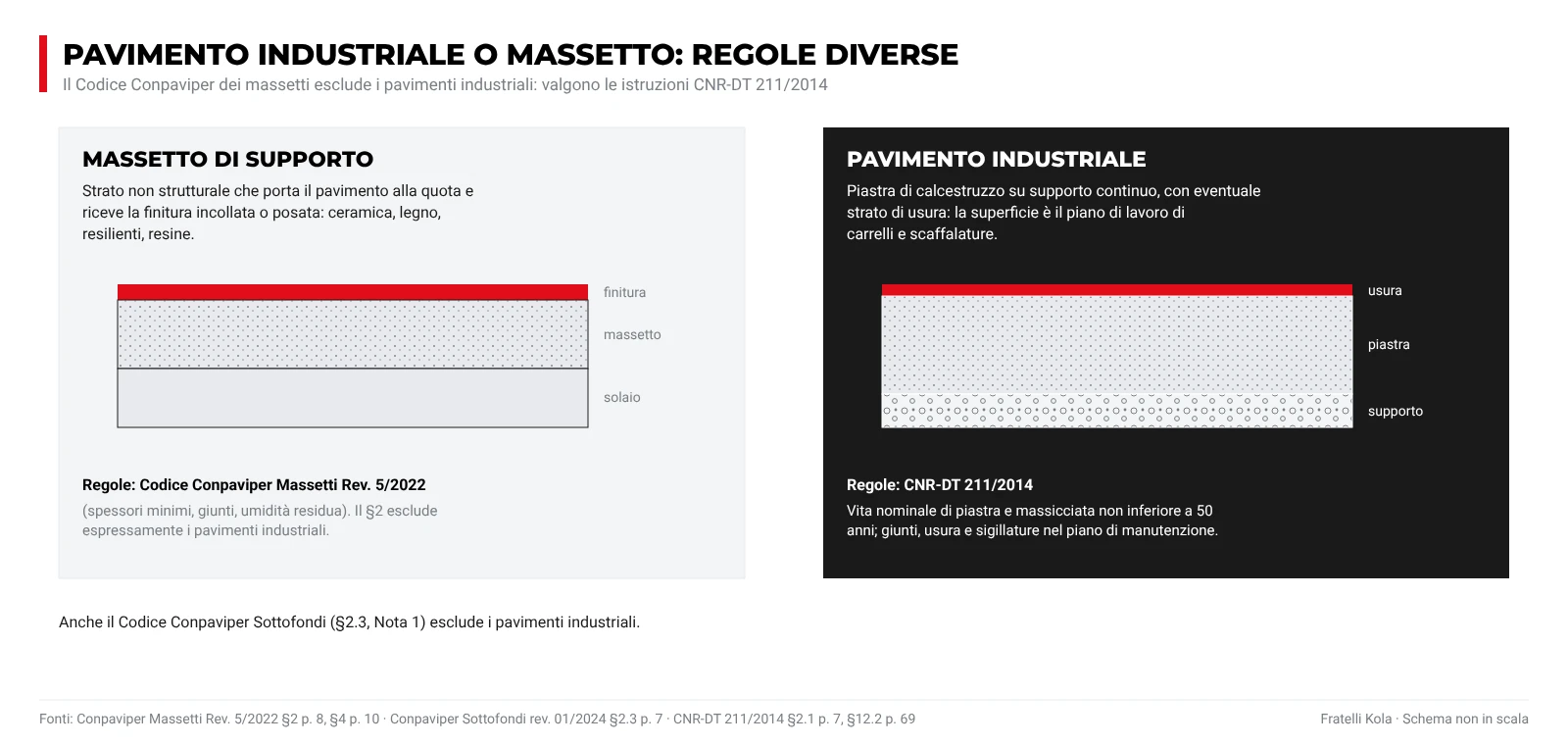

Non è un massetto. Il Codice di Buona Pratica Conpaviper per i massetti esclude espressamente i pavimenti industriali, e lo stesso fa il Codice per i sottofondi. Per questo le regole dei massetti (spessori, giunti, umidità residua) qui non si applicano.

La vita nominale da adottare in progetto per piastra e massicciata non è inferiore a 50 anni. Giunti, strato di usura e sigillature durano meno e vanno inseriti in un piano di manutenzione.

2. Classificazione per tipo d’uso

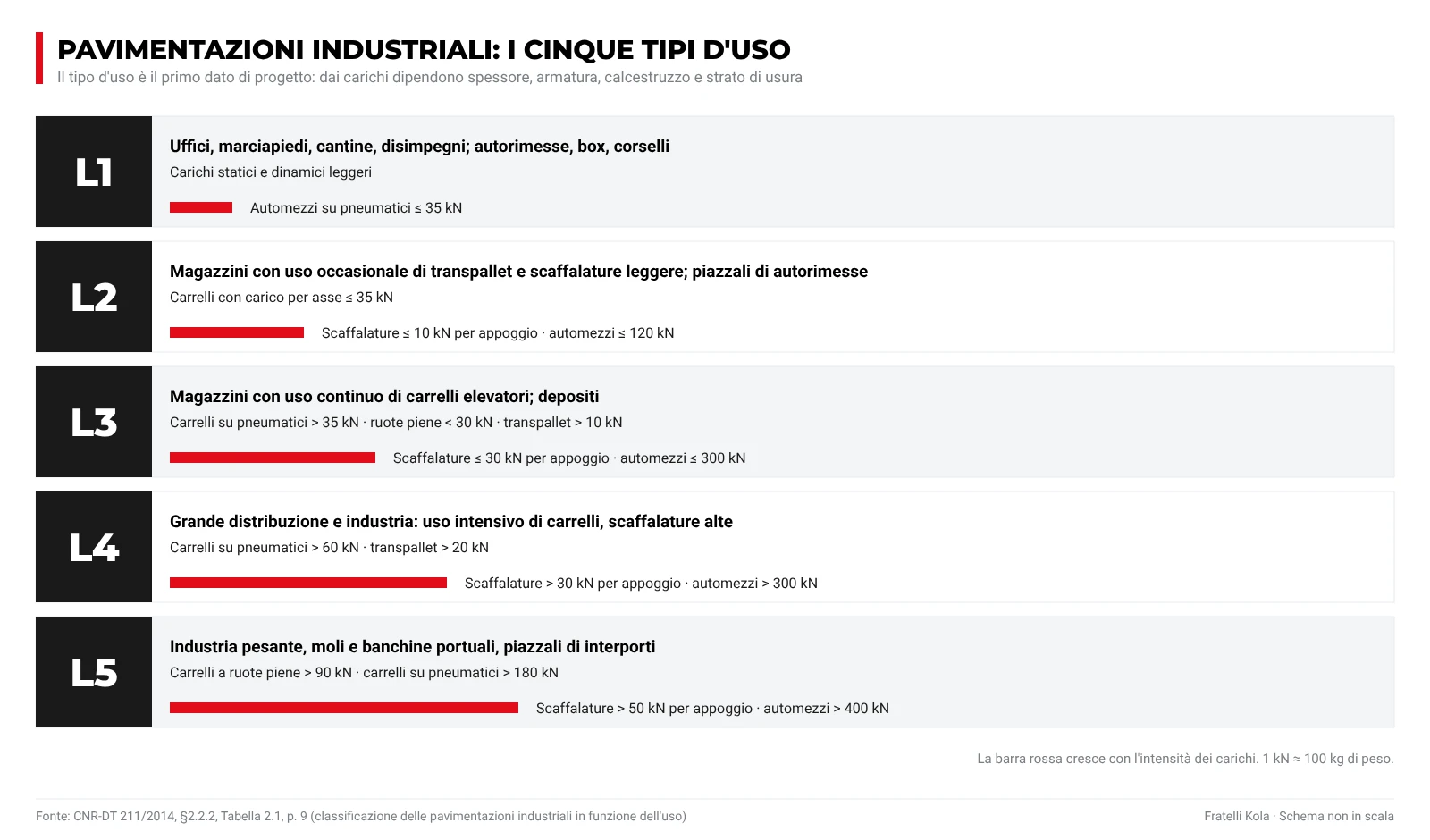

Il primo dato di progetto è l’uso. Le istruzioni CNR-DT 211/2014 classificano le pavimentazioni industriali in cinque tipi, in base ai carichi più significativi.
| Tipo | Uso prevalente | Carichi più significativi |
|---|---|---|
| L1 | Uffici, marciapiedi, cantine, disimpegni; autorimesse, box, corselli | Carichi statici e dinamici leggeri; automezzi fino a 35 kN di peso totale |
| L2 | Magazzini con uso occasionale di transpallet e scaffalature leggere; piazzali di autorimesse | Carrelli con carico per asse fino a 35 kN; scaffalature fino a 10 kN per appoggio; automezzi fino a 120 kN |
| L3 | Magazzini con uso continuo di carrelli elevatori; depositi | Carrelli su pneumatici oltre 35 kN; carrelli a ruote piene sotto 30 kN; scaffalature fino a 30 kN per appoggio; automezzi fino a 300 kN |
| L4 | Grande distribuzione e industria con uso intensivo di carrelli e scaffalature alte | Carrelli su pneumatici oltre 60 kN; transpallet oltre 20 kN; scaffalature oltre 30 kN per appoggio; automezzi oltre 300 kN |
| L5 | Industria pesante, moli e banchine portuali, piazzali di interporti | Carrelli a ruote piene oltre 90 kN; scaffalature oltre 50 kN per appoggio; automezzi oltre 400 kN |

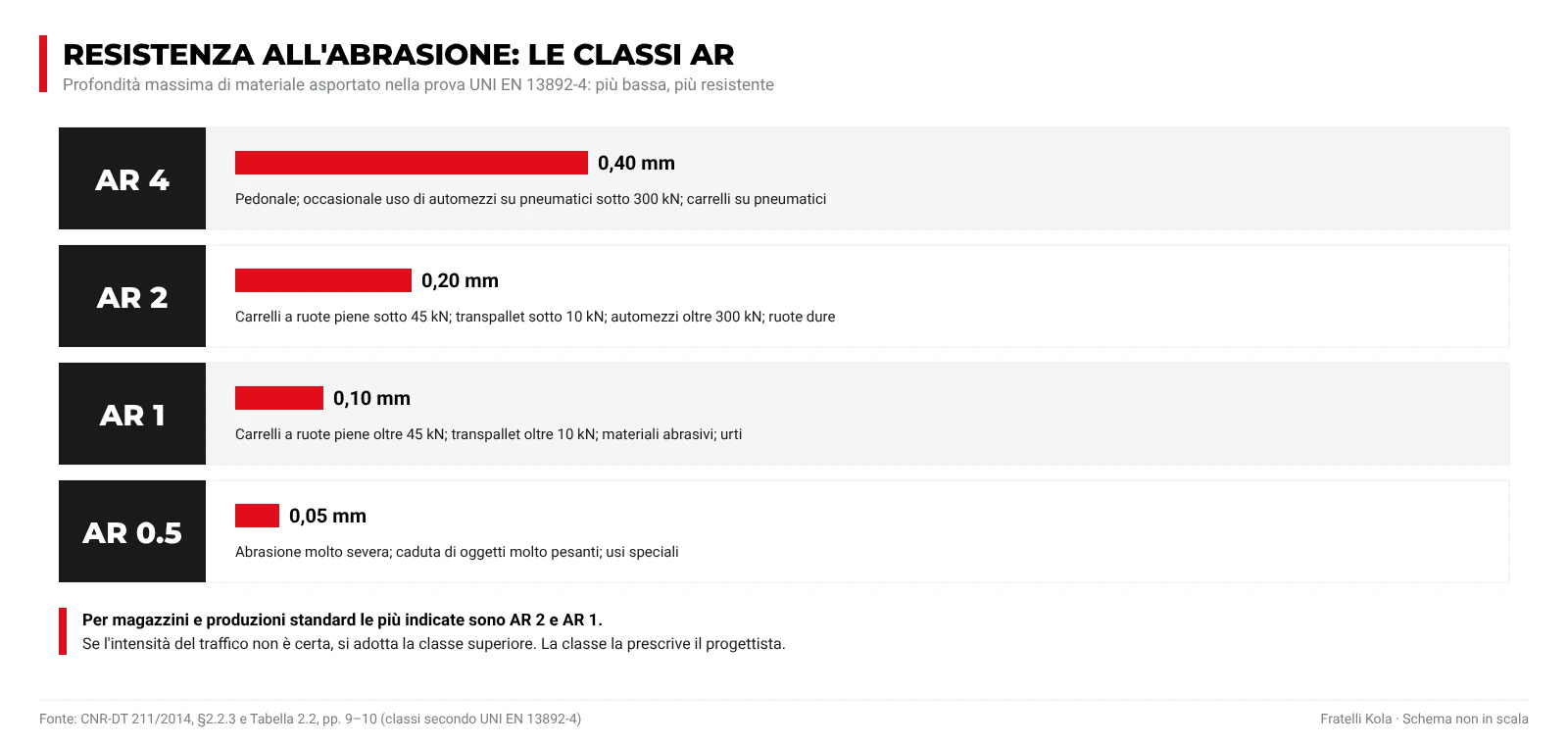

Al tipo d’uso si affianca la classe di resistenza all’abrasione dello strato di usura (UNI EN 13892-4): AR 4, AR 2, AR 1 e AR 0.5, dalla meno alla più resistente. Per magazzini e produzioni standard le più indicate sono AR 2 e AR 1. Se l’intensità del traffico non è certa, conviene scegliere la classe superiore.

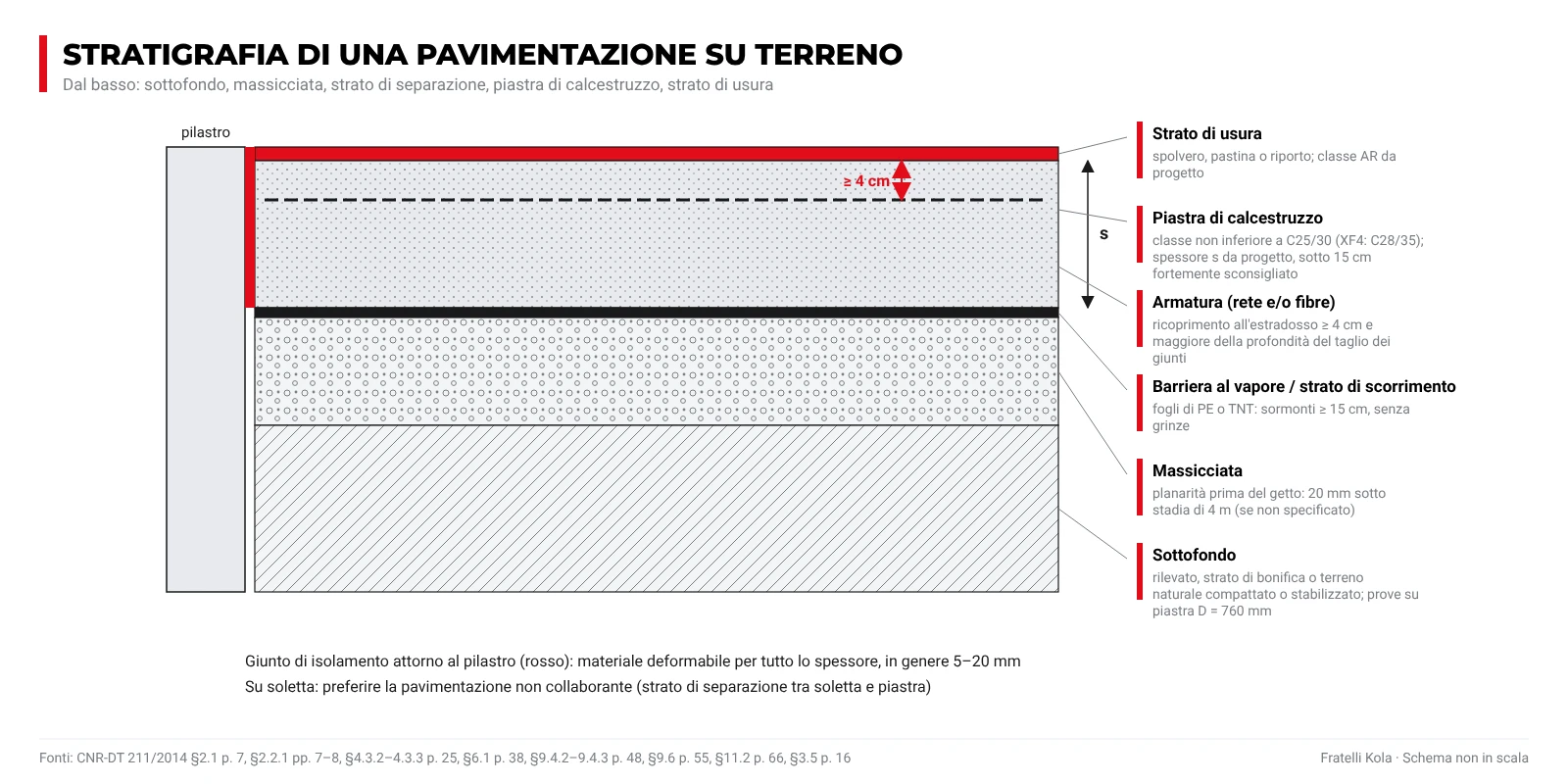

3. Stratigrafia, calcestruzzo e spessore

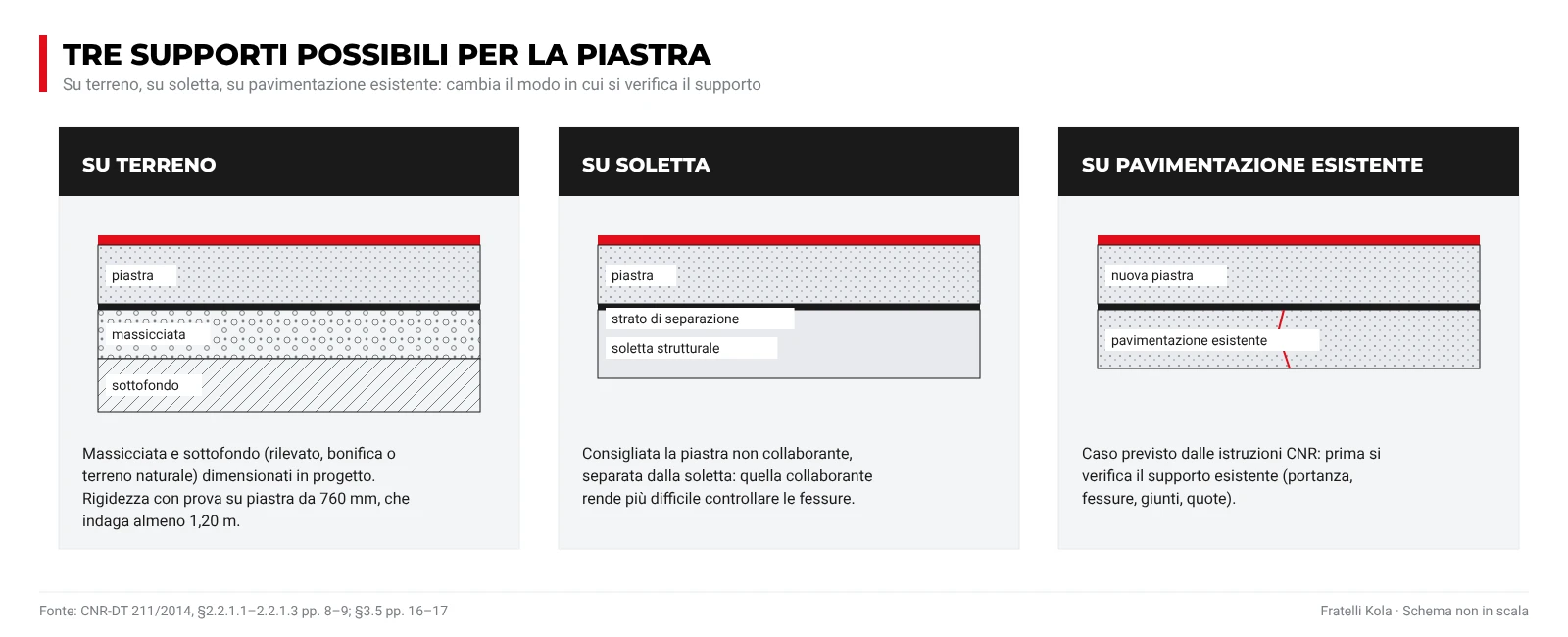

Su terreno, la sequenza tipica dal basso è: sottofondo, massicciata, strato di separazione (barriera al vapore o strato di scorrimento), piastra di calcestruzzo, strato di usura. Su soletta, la pavimentazione non collaborante con la struttura è la soluzione consigliata: quella collaborante rende più difficile controllare le fessure.

| Elemento | Requisito | Note |
|---|---|---|

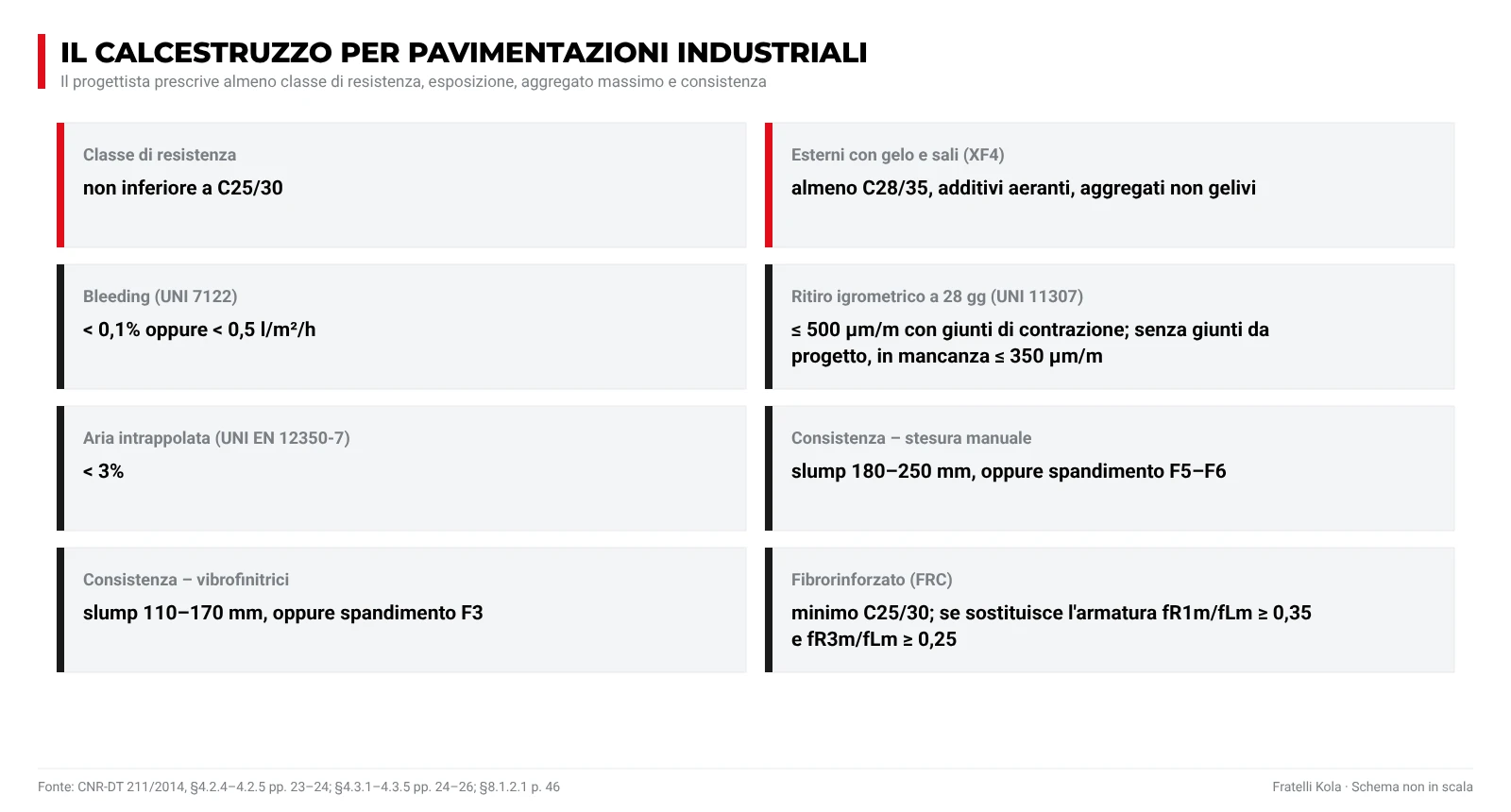

| Classe di resistenza del calcestruzzo | Non inferiore a C25/30 | Classi superiori se le richiedono i carichi o l’esposizione |
| Esterni con gelo e sali disgelanti (XF4) | Almeno C28/35 | Con additivi aeranti e aggregati non gelivi |
| Spessore della piastra | Da progetto; sotto 15 cm fortemente sconsigliato | Spessori ridotti accentuano l’imbarcamento dei bordi (curling) |
| Armatura | Rete, fibre o entrambe, da progetto | Il calcestruzzo fibrorinforzato si qualifica per classi di tenacità |
| Ritiro igrometrico (UNI 11307, 28 giorni) | Non oltre 500 μm/m con giunti di contrazione | Senza giunti lo prescrive il progettista; in mancanza, non oltre 350 μm/m |

Spessore, armatura e classe non si scelgono da una tabella: si calcolano in progetto sui carichi reali e sul modulo di reazione del terreno.

4. Come si prepara il cantiere

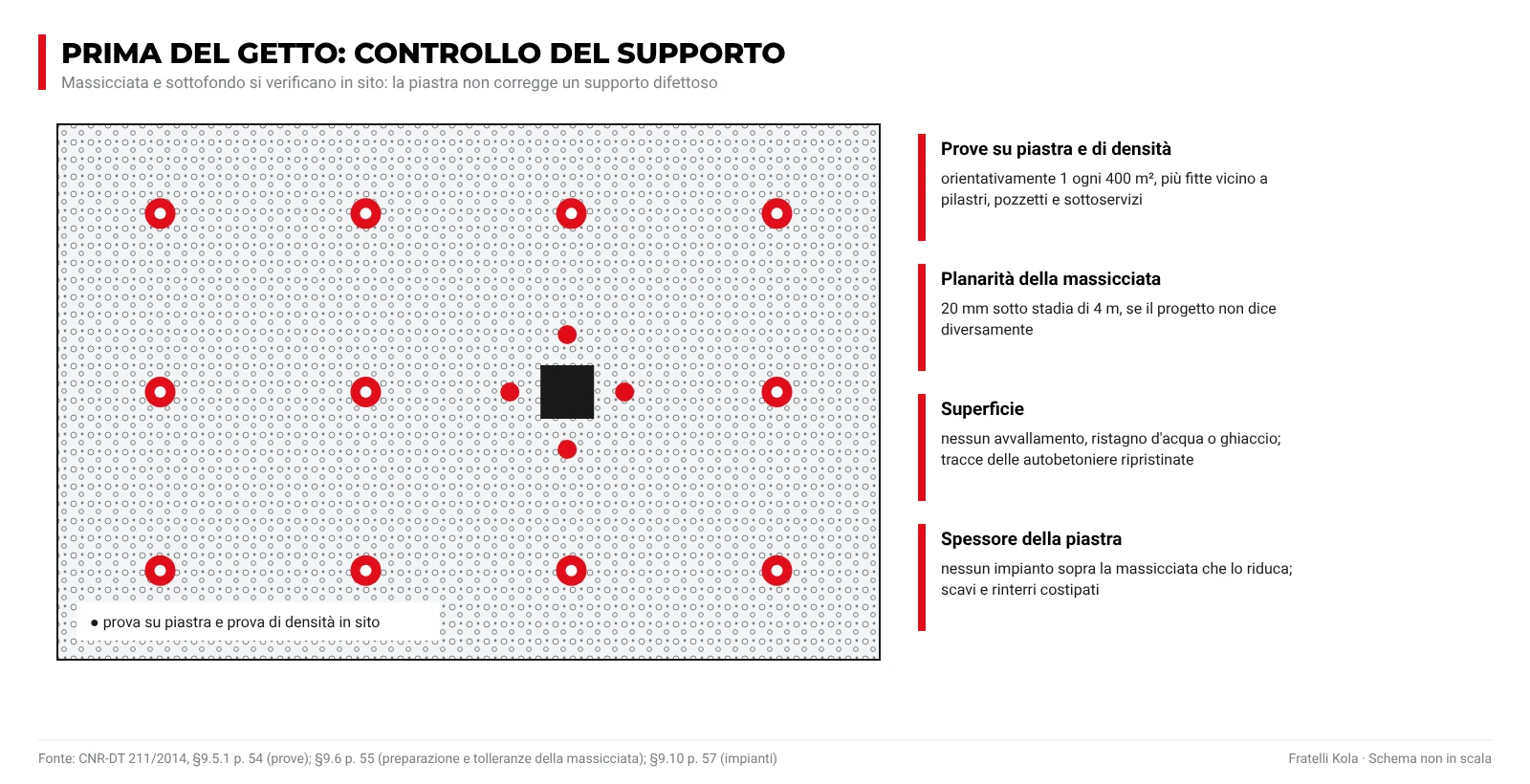

La qualità della piastra dipende da quella del supporto. Prima del getto:
- Massicciata e sottofondo eseguiti e controllati secondo progetto: prove di carico su piastra e prove di densità in sito, orientativamente una ogni 400 m², più fitte vicino a pilastri, pozzetti e sottoservizi.
- Planarità della massicciata: in assenza di specifiche, 20 mm sotto una stadia di 4 m. Nessun avvallamento, ristagno o ghiaccio.
- Isolamento di pilastri, plinti, muri e basamenti con materiale deformabile per tutta l’altezza del getto.
- Barriera al vapore o strato di scorrimento integri; se in fogli di polietilene o tessuto non tessuto, sormonti di almeno 15 cm.
- Armatura secondo progetto, su distanziatori. Il ricoprimento all’estradosso è di almeno 4 cm e comunque superiore alla profondità del taglio dei giunti.
- Nessun impianto sopra la massicciata che riduca lo spessore della piastra.

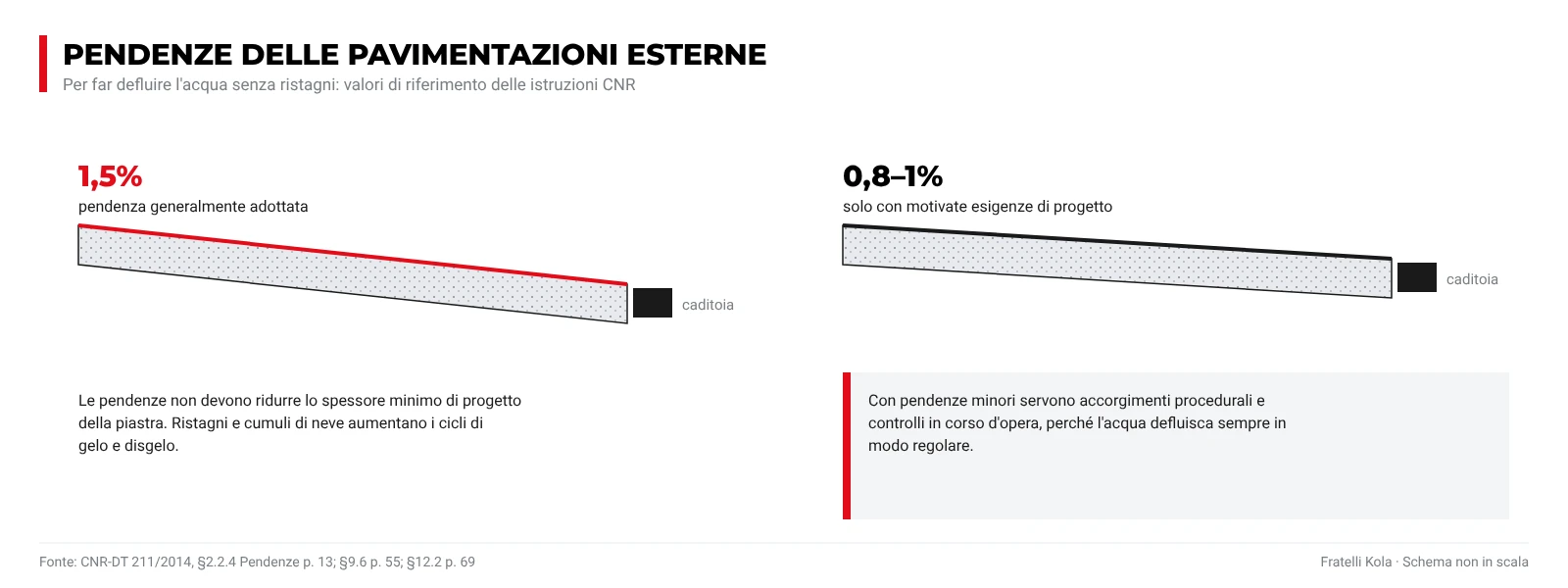

All’esterno le pendenze per il deflusso dell’acqua sono in genere dell’1,5%; con motivate esigenze di progetto si scende fino allo 0,8–1%, con controlli più stretti in corso d’opera. Per le rampe vedi la nostra guida sulle rampe antiscivolo in calcestruzzo.

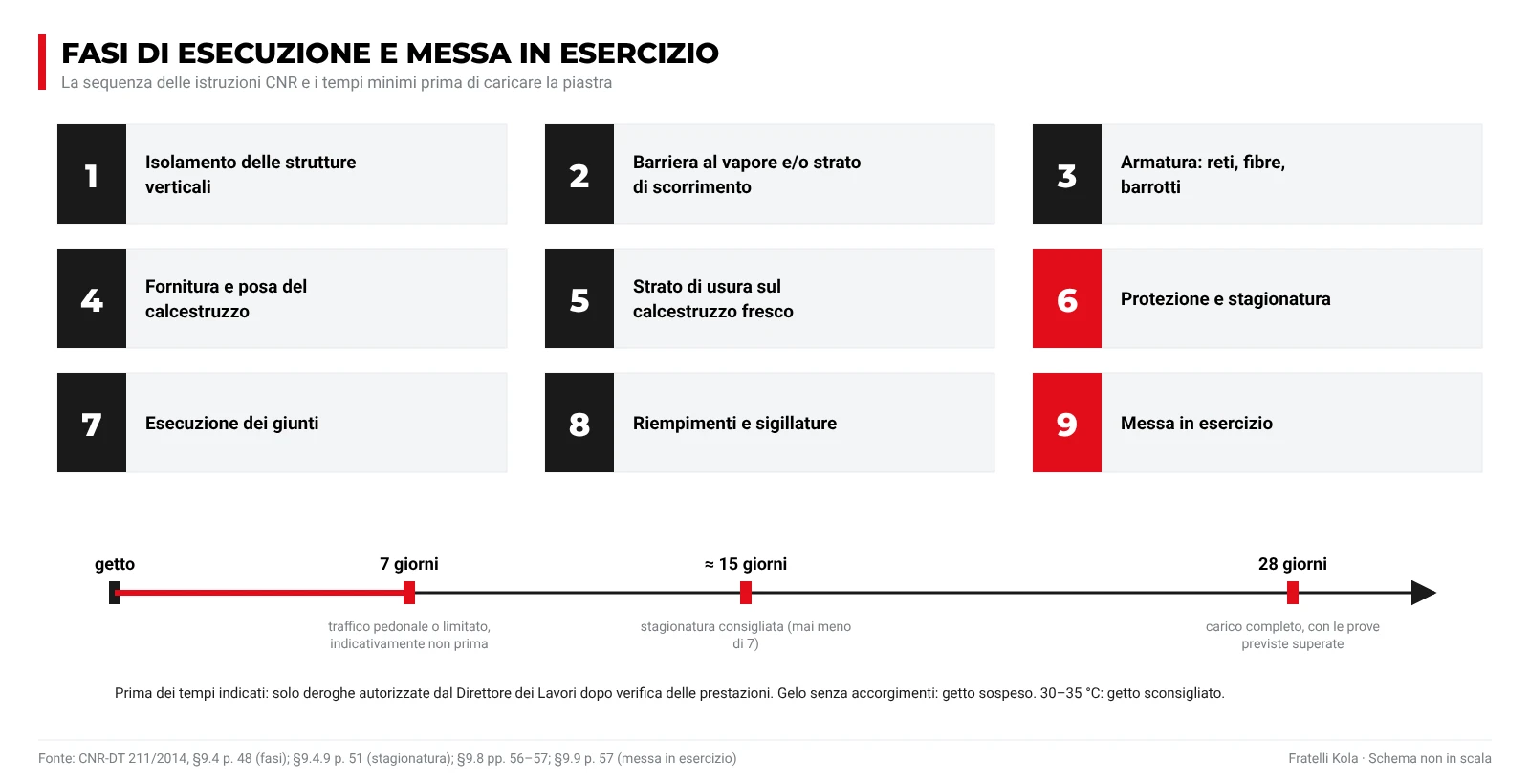

5. Le fasi di realizzazione passo per passo
Le istruzioni CNR-DT 211/2014 riassumono le fasi in questo ordine:
- Isolamento delle strutture verticali.
- Posa della barriera al vapore e/o dello strato di scorrimento.
- Posa dell’armatura (reti, fibre, barrotti nei giunti di costruzione).
- Fornitura e posa del calcestruzzo: consegne continue, con attese tra le autobetoniere che in condizioni ordinarie non superano i 30 minuti.
- Applicazione e lavorazione dello strato di usura sul calcestruzzo ancora fresco.
- Protezione del getto e stagionatura protetta.
- Esecuzione dei giunti.
- Riempimenti e sigillature.
- Messa in esercizio.

6. Stesura e planarità
Il calcestruzzo si stende con staggiatura manuale, vibro-staggiatura manuale o vibro-stesura automatizzata (laser screed). Il sistema si sceglie in base alla superficie e alla planarità richiesta.

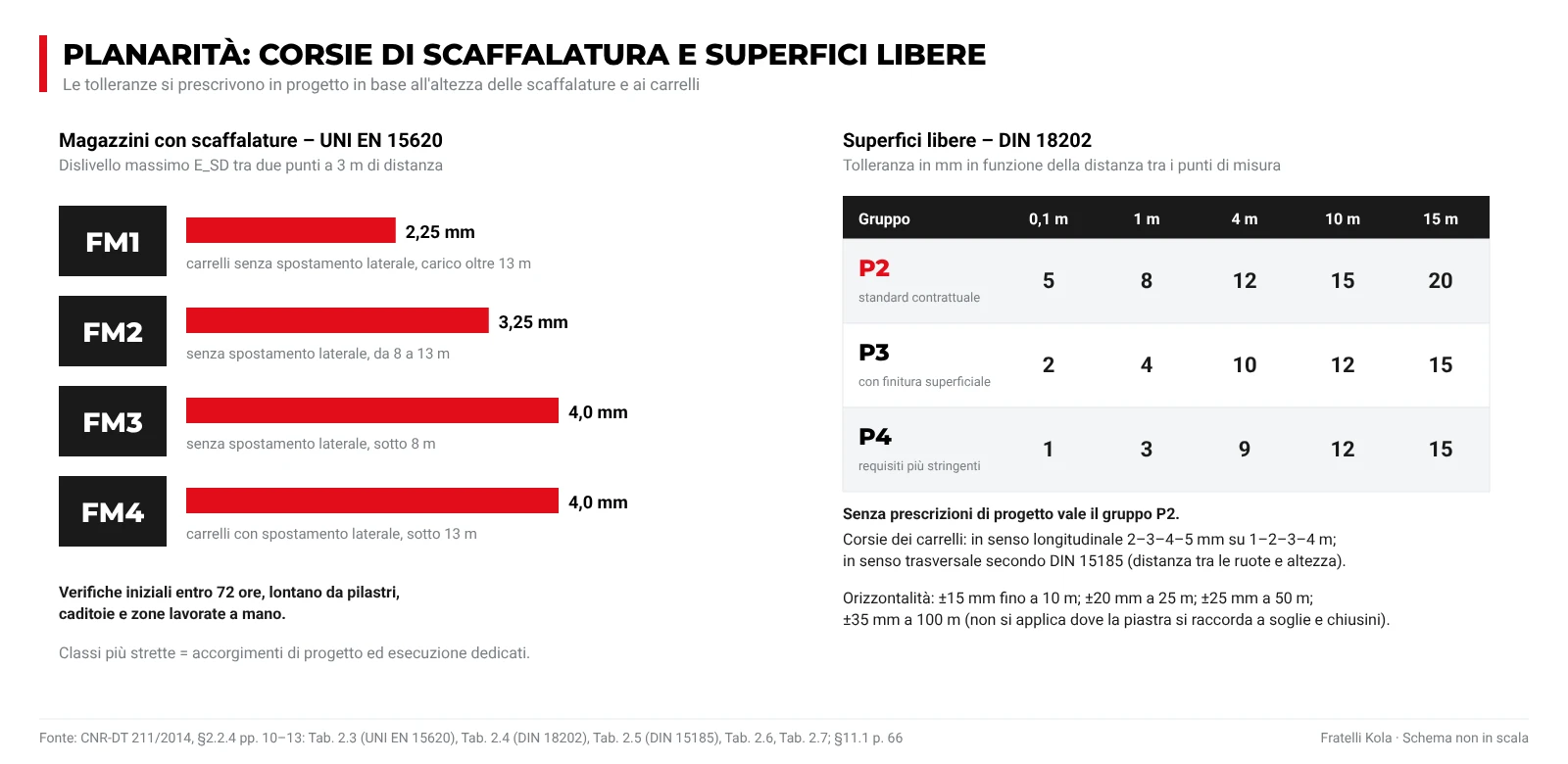

La planarità si prescrive in progetto, in base all’altezza delle scaffalature e ai carrelli:
- Superfici libere (movimentazione casuale): gruppi P2, P3 e P4 della DIN 18202. Senza indicazioni di progetto vale il gruppo P2.
- Magazzini con scaffalature: classi FM1–FM4 della UNI EN 15620, con il dislivello massimo ammesso tra due punti a 3 m di distanza.
| Classe (UNI EN 15620) | Altezza massima di carico | Dislivello massimo su 3 m |
|---|---|---|
| FM1 | Oltre 13 m | 2,25 mm |
| FM2 | Da 8 a 13 m | 3,25 mm |
| FM3 | Sotto 8 m | 4,0 mm |
| FM4 (carrelli con spostamento laterale) | Sotto 13 m | 4,0 mm |

Planarità più strette richiedono accorgimenti di progetto e di esecuzione dedicati. Le verifiche iniziali si fanno entro 72 ore, lontano da pilastri, caditoie e zone lavorate a mano.

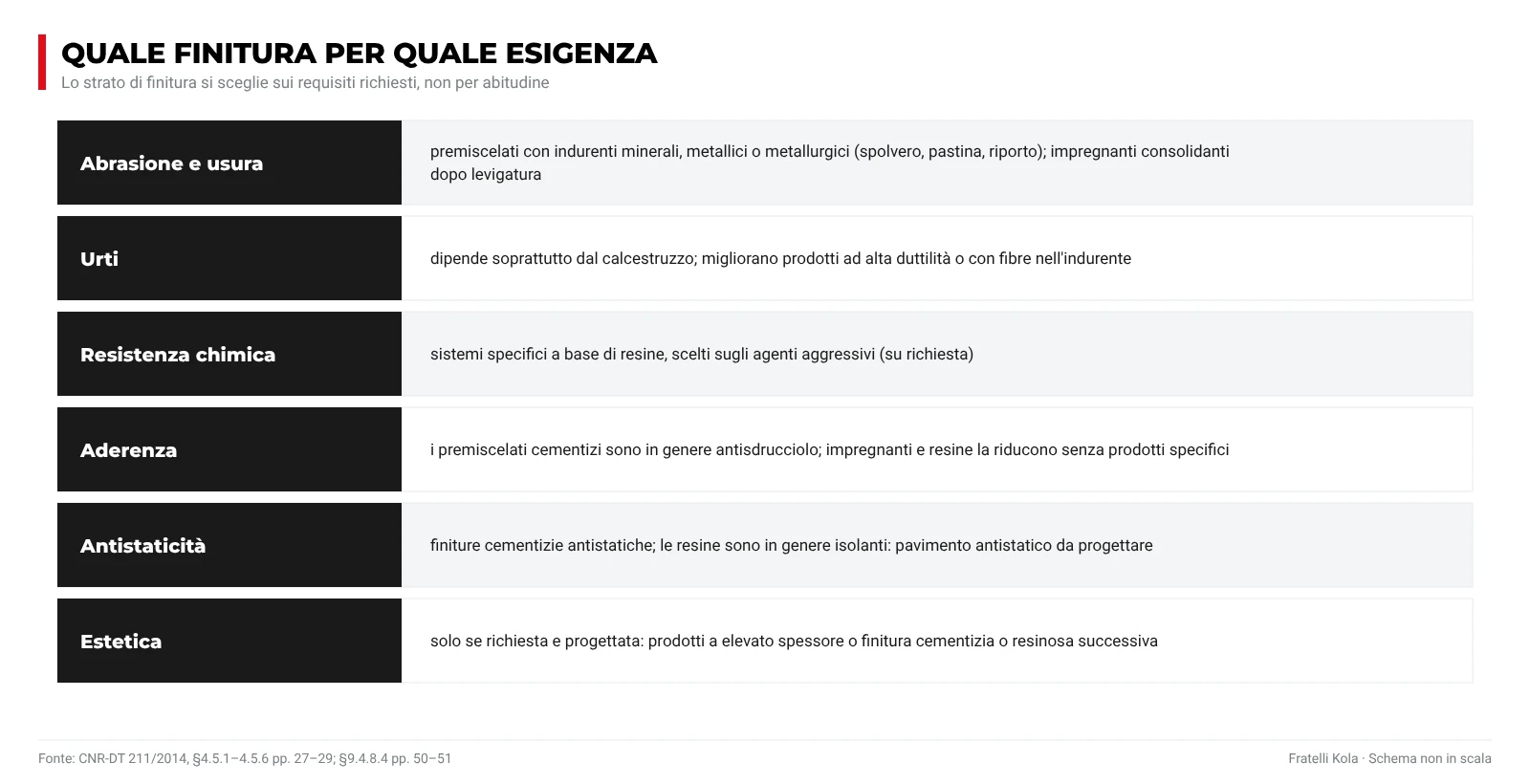

7. I trattamenti superficiali
Lo strato di usura si sceglie in base all’abrasione, agli urti, agli agenti chimici e all’aderenza richiesta. Si applica sul calcestruzzo fresco, prima della fine della presa, con premiscelati di provenienza e marcatura CE accertate.

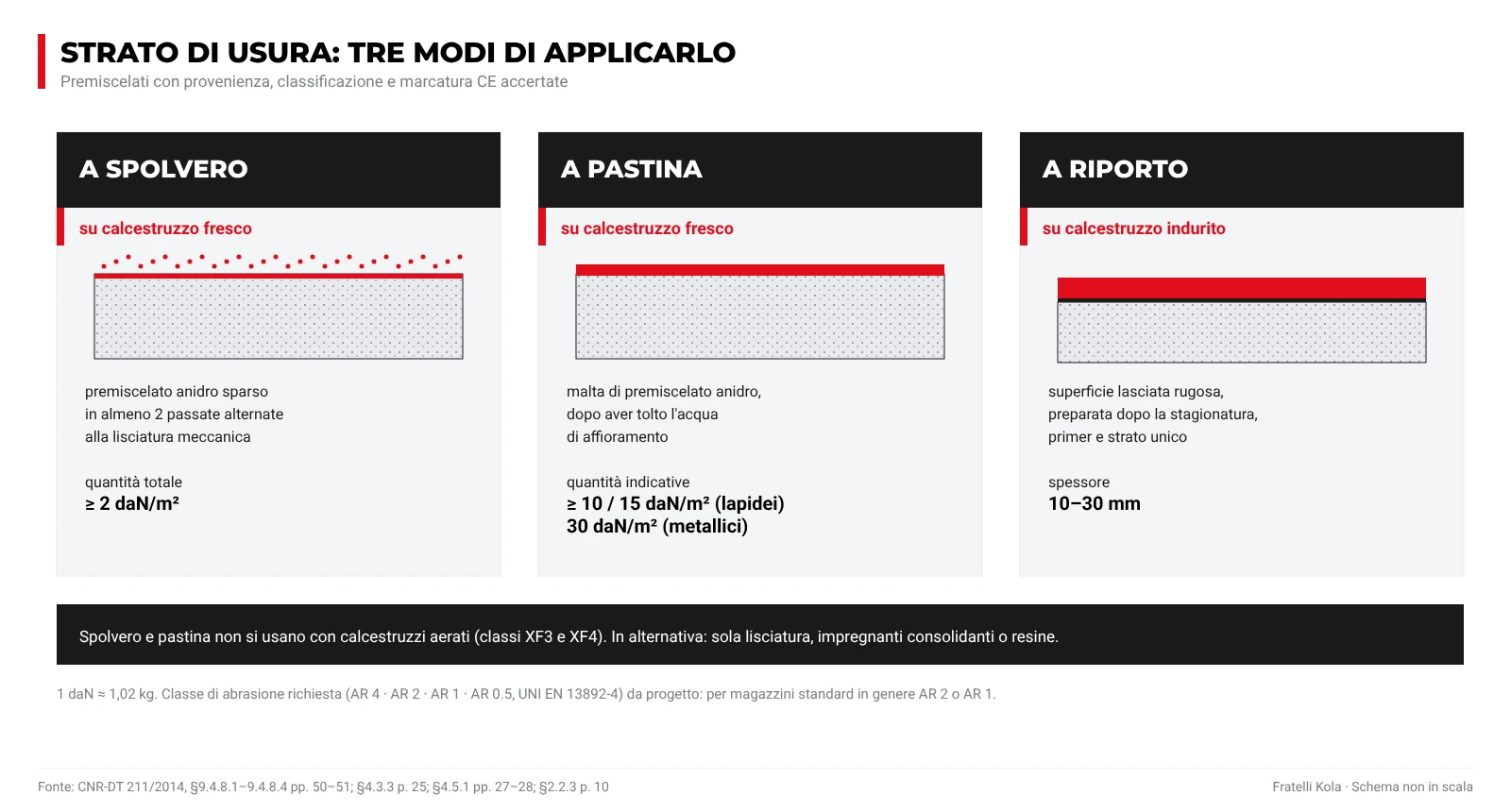

7.1 Spolvero al quarzo
Il premiscelato anidro si sparge sul calcestruzzo fresco in almeno due passate, alternate alla lisciatura meccanica con frattazzatrice (elicottero), per almeno 2 kg/m² complessivi. Non si usa su calcestruzzi aerati per il gelo (classi XF3 e XF4).
7.2 Pastina e riporto
Con la pastina il premiscelato si stende in quantità maggiori: indicativamente almeno 10–15 kg/m² con aggregati lapidei, 30 kg/m² con aggregati metallici. Il riporto è uno strato indurente di 10–30 mm applicato sul calcestruzzo già stagionato, su primer.

7.3 Lisciatura senza indurente e impregnanti
La superficie si può chiudere con la sola lisciatura meccanica e una stagionatura accurata. Dopo la levigatura, prodotti consolidanti a base di silicati penetrano nei pori e aumentano la resistenza superficiale.
7.4 Resine
Per una specifica resistenza chimica servono sistemi a base di resine, scelti in relazione agli agenti aggressivi. Le resine riducono l’aderenza se non si prescrivono prodotti antiscivolo specifici e sono in genere isolanti: una pavimentazione antistatica va progettata.

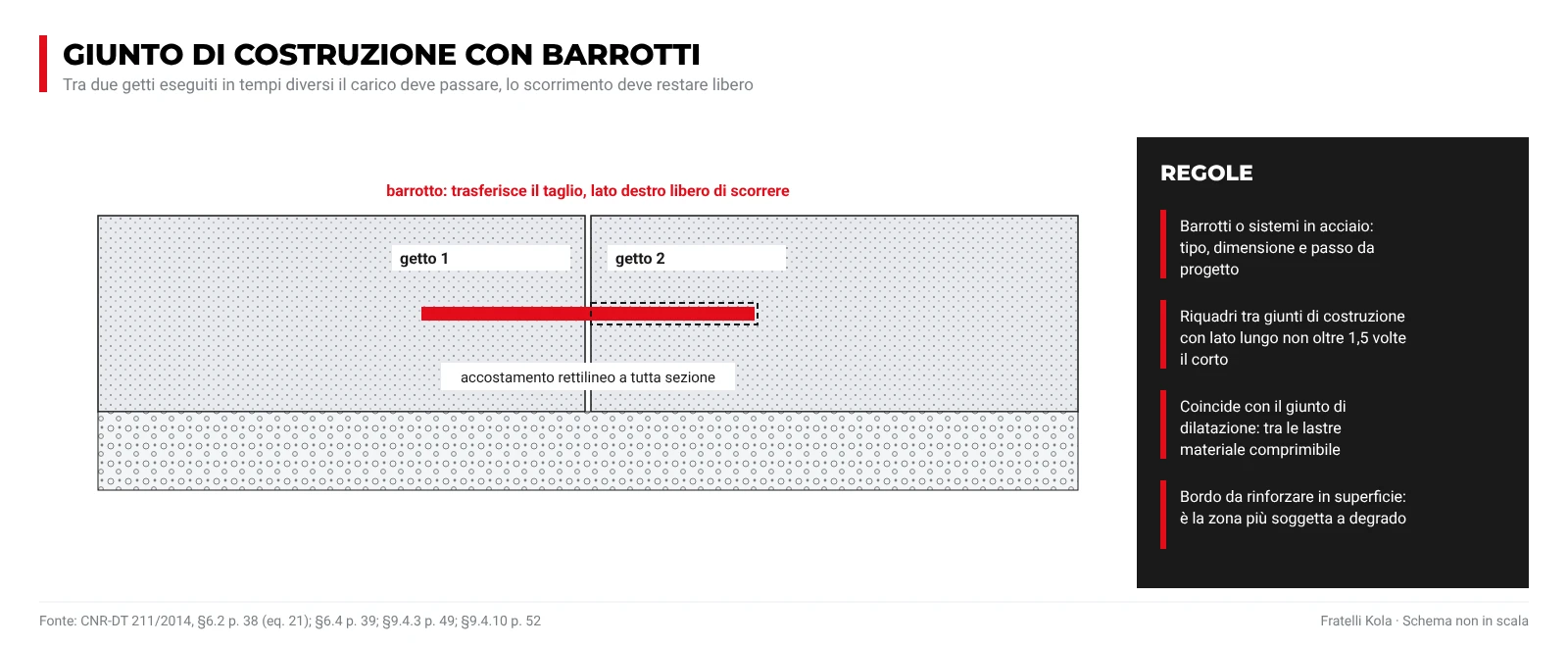

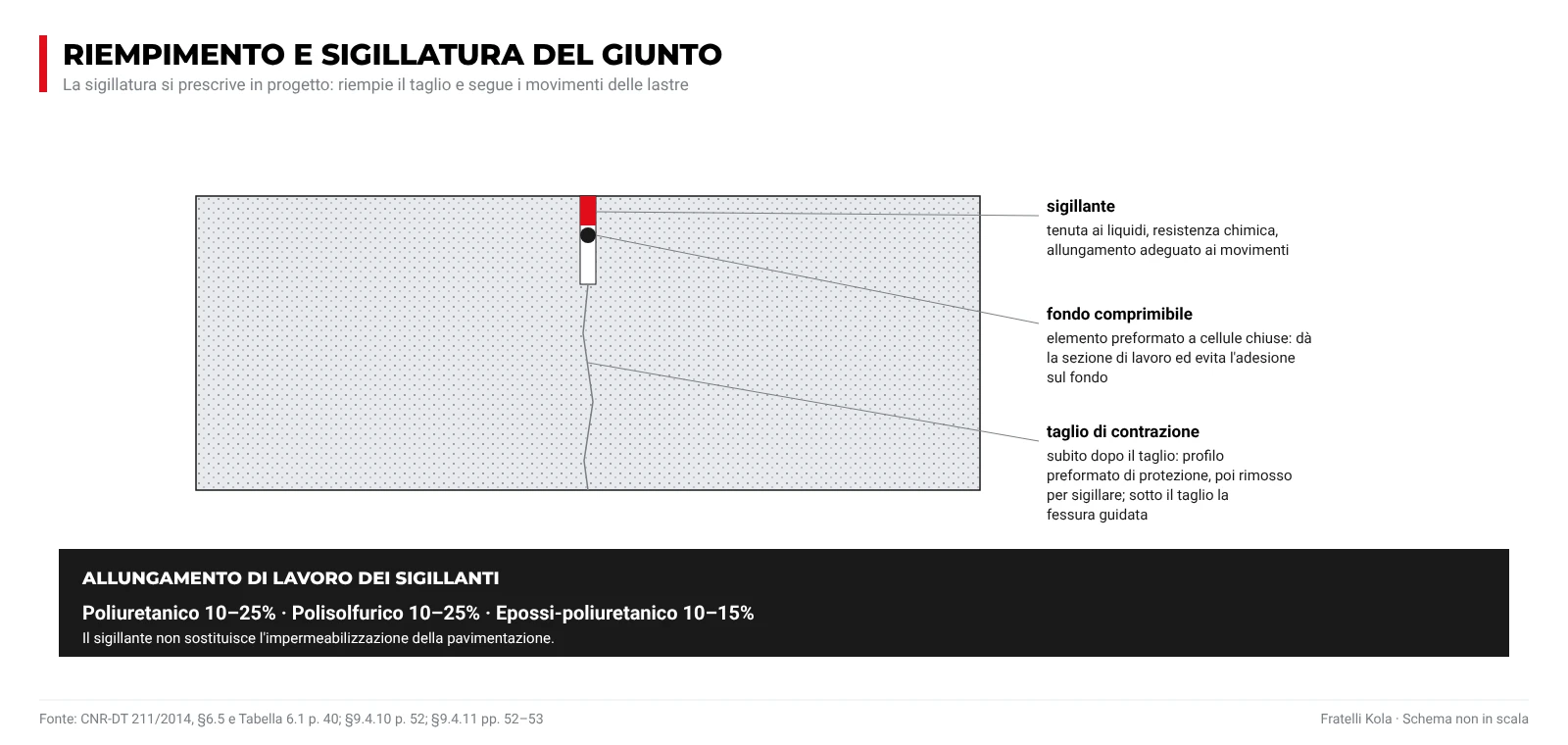

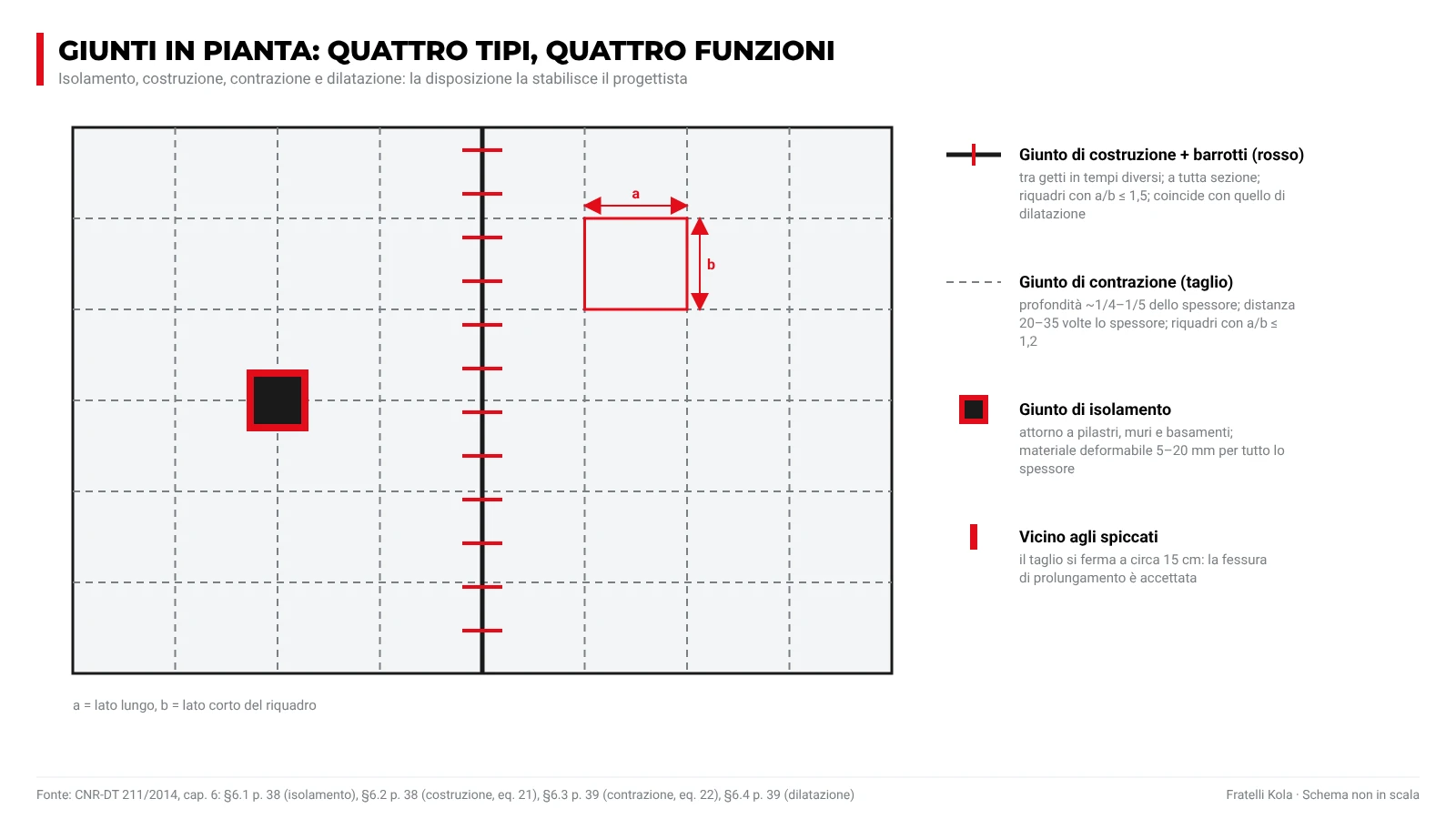

8. I giunti: tipi, distanze e sigillatura
Il progettista stabilisce la disposizione dei giunti in base al supporto, alla forma delle superfici, allo spessore, al ritiro del calcestruzzo e all’armatura.
| Tipo di giunto | Funzione | Regola |
|---|---|---|
| Isolamento | Separa la piastra da pilastri, muri e basamenti | Materiale deformabile per tutto lo spessore, in genere da 5 a 20 mm |
| Costruzione | Tra getti eseguiti in tempi diversi | Accostamento rettilineo a tutta sezione; barrotti o sistemi in acciaio per trasferire il carico; riquadri con lato lungo non oltre 1,5 volte il corto |

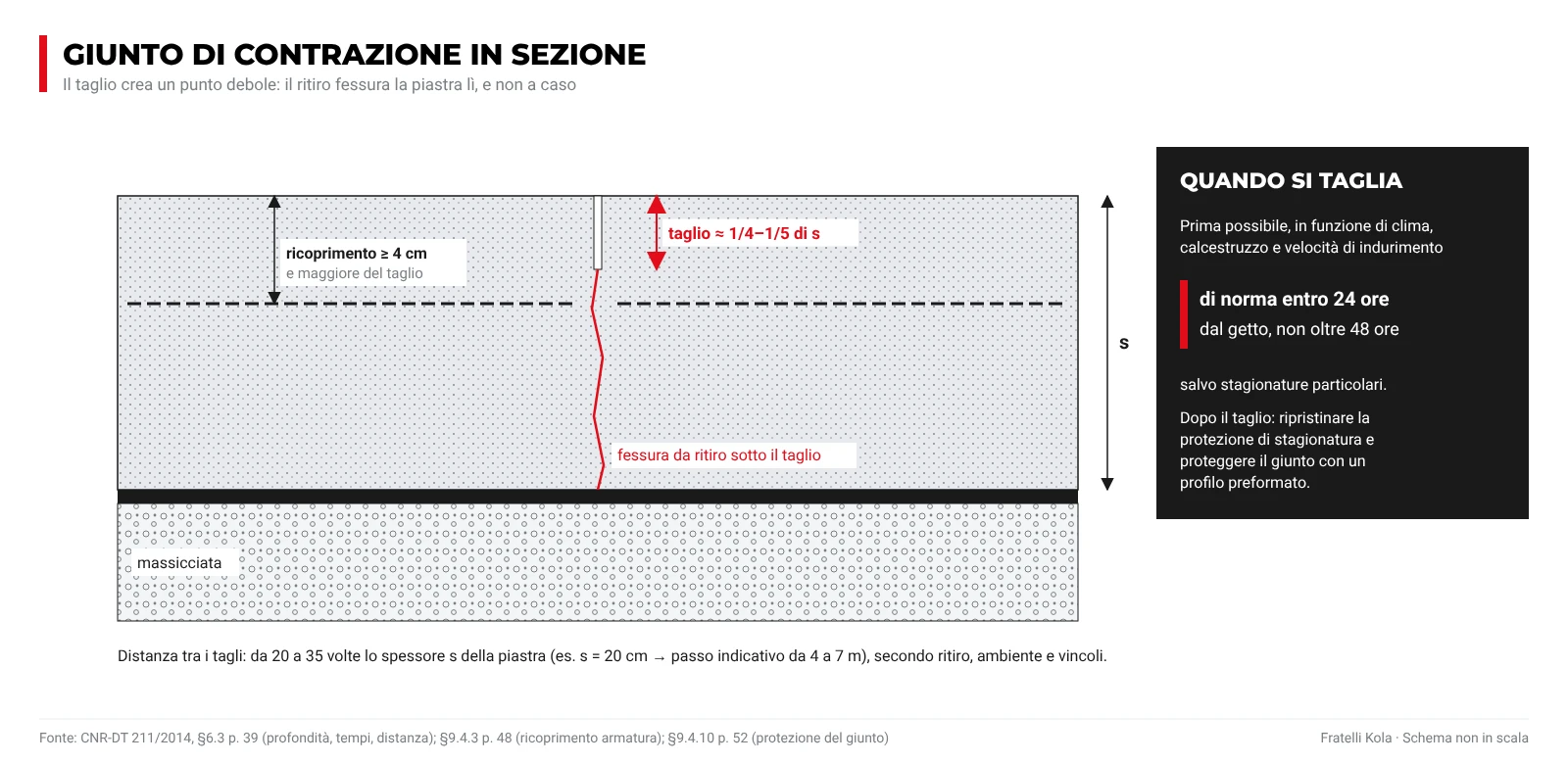

| Contrazione | Guida le fessure da ritiro | Taglio profondo circa 1/4–1/5 dello spessore; entro 24 ore dal getto e non oltre 48; distanza da 20 a 35 volte lo spessore; riquadri con lato lungo non oltre 1,2 volte il corto |
| Dilatazione | Assorbe le variazioni termiche | Coincide di norma con quelli di costruzione; materiale comprimibile dimensionato in progetto |

La sega non arriva a ridosso di pilastri e muri: il taglio si ferma a circa 15 cm e la piccola fessura di prolungamento è accettata. Appena tagliato, il giunto si protegge con un profilo preformato. La sigillatura si prescrive in progetto: i sigillanti poliuretanici e polisolfurici lavorano con allungamenti del 10–25%, gli epossi-poliuretanici del 10–15%.

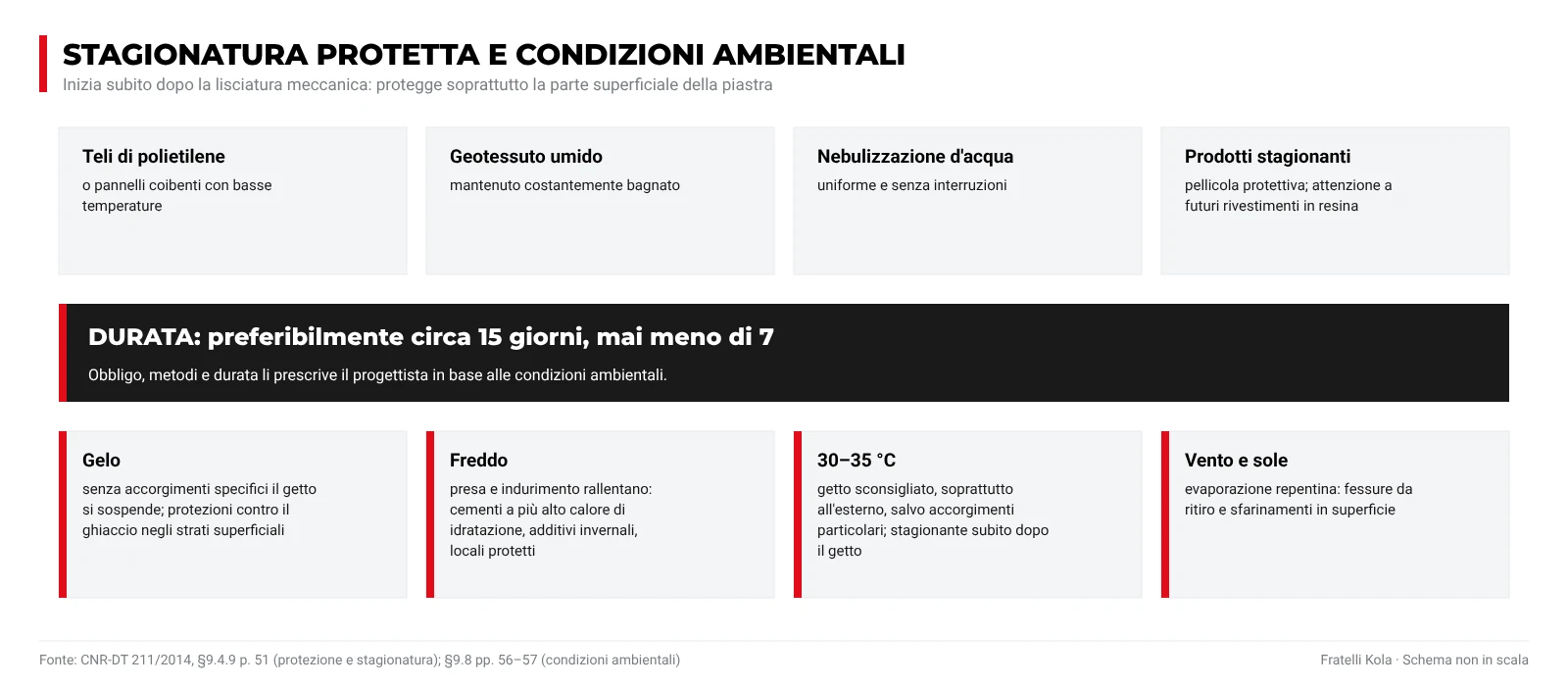

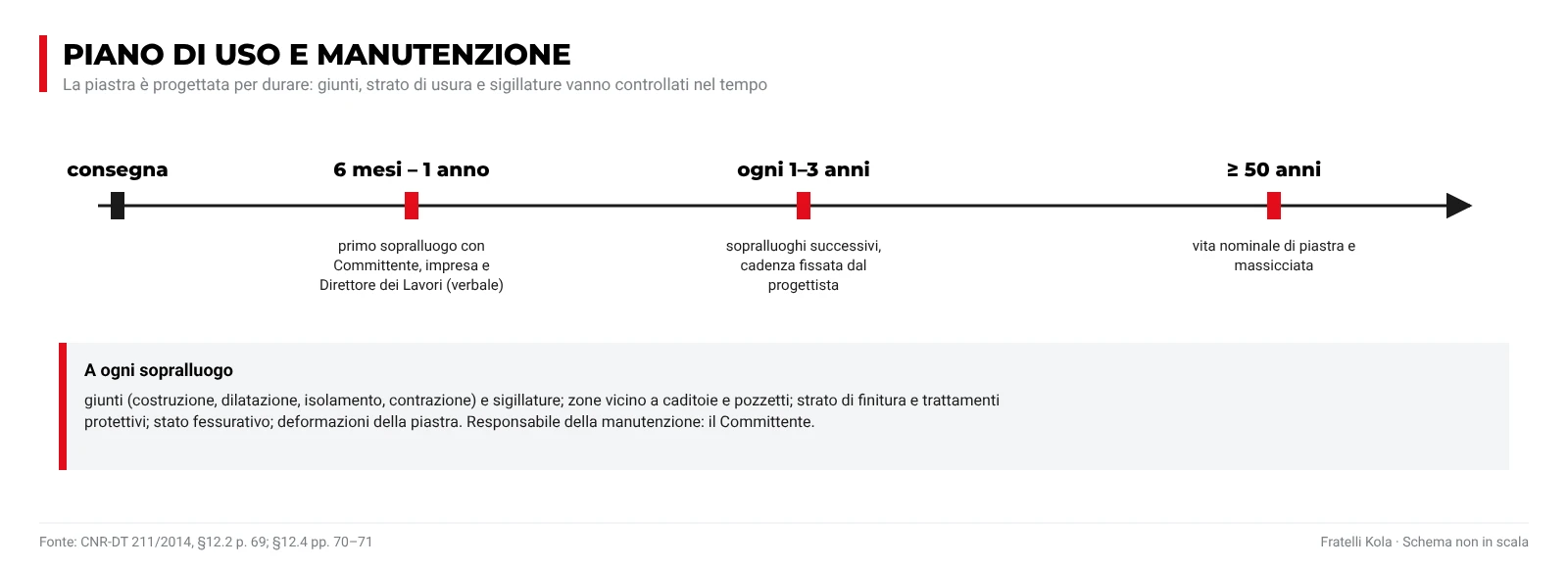

9. Stagionatura e messa in esercizio
La stagionatura inizia appena finita la lisciatura meccanica: teli di polietilene o pannelli coibenti, geotessuto umido, nebulizzazione d’acqua o prodotti stagionanti. Dura preferibilmente circa 15 giorni e mai meno di 7.

| Fase | Quando | Condizione |
|---|---|---|
| Traffico pedonale o limitato | Indicativamente non prima di 7 giorni | Autorizzato in base alle condizioni ambientali e alle prestazioni raggiunte |
| Carico completo | Non prima di 28 giorni | Con esito positivo delle prove previste |
| Deroghe | Solo su autorizzazione del Direttore dei Lavori | Dopo verifica delle prestazioni raggiunte |
Con il gelo, senza accorgimenti specifici, il getto si sospende. Con temperature di 30–35 °C il getto è sconsigliato, soprattutto all’esterno, salvo accorgimenti particolari.

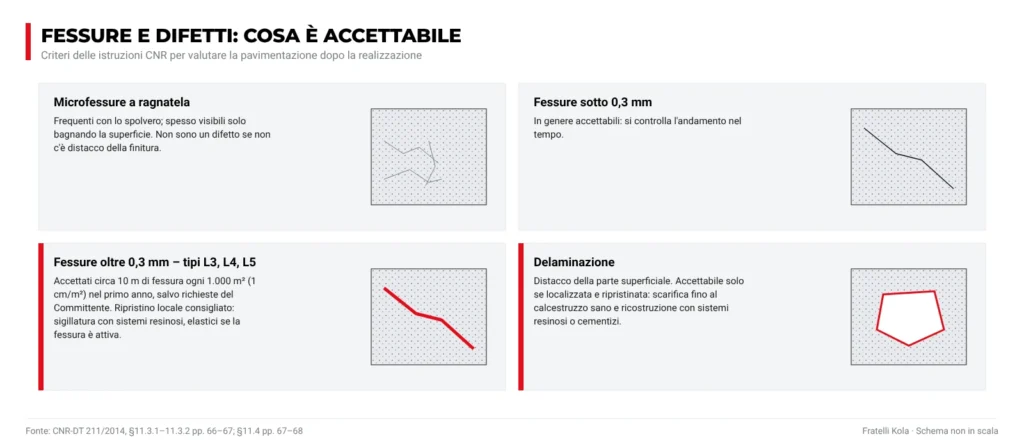

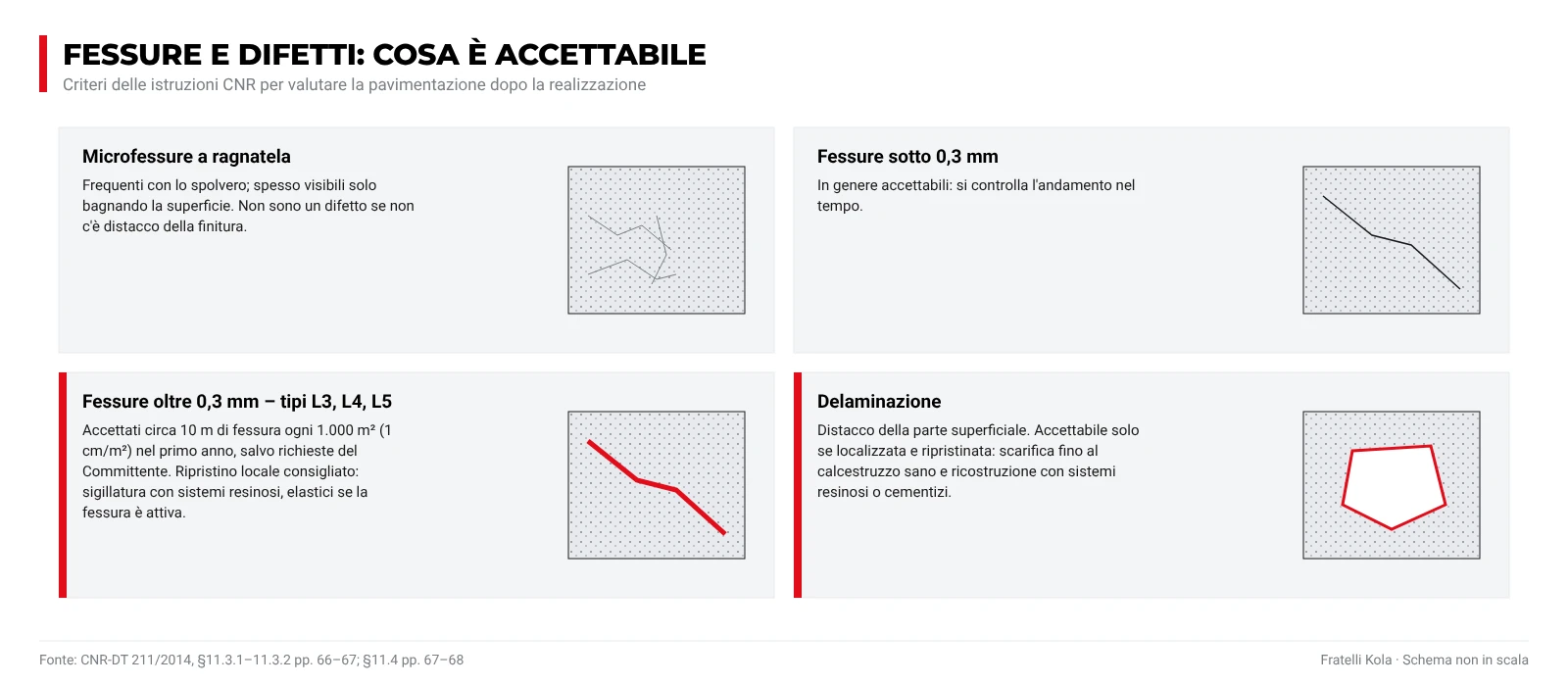

9.1 Fessure e difetti: cosa è accettabile
Dopo la realizzazione la pavimentazione si valuta con i criteri delle istruzioni CNR-DT 211/2014:
- Microfessure a ragnatela: frequenti con lo spolvero, spesso visibili solo bagnando la superficie. Non sono un difetto se non c’è distacco della finitura.
- Fessure sotto 0,3 mm: in genere accettabili; se ne controlla l’andamento nel tempo.
- Fessure oltre 0,3 mm nei tipi L3, L4 e L5: nel primo anno è accettata circa 1 cm di fessura per m² (10 m ogni 1.000 m²), salvo richieste del Committente. Si consiglia il ripristino locale con sigillatura resinosa, elastica se la fessura è ancora attiva.
- Delaminazione: il distacco della parte superficiale è accettabile solo se localizzato e ripristinato, con scarifica fino al calcestruzzo sano e ricostruzione con sistemi resinosi o cementizi.

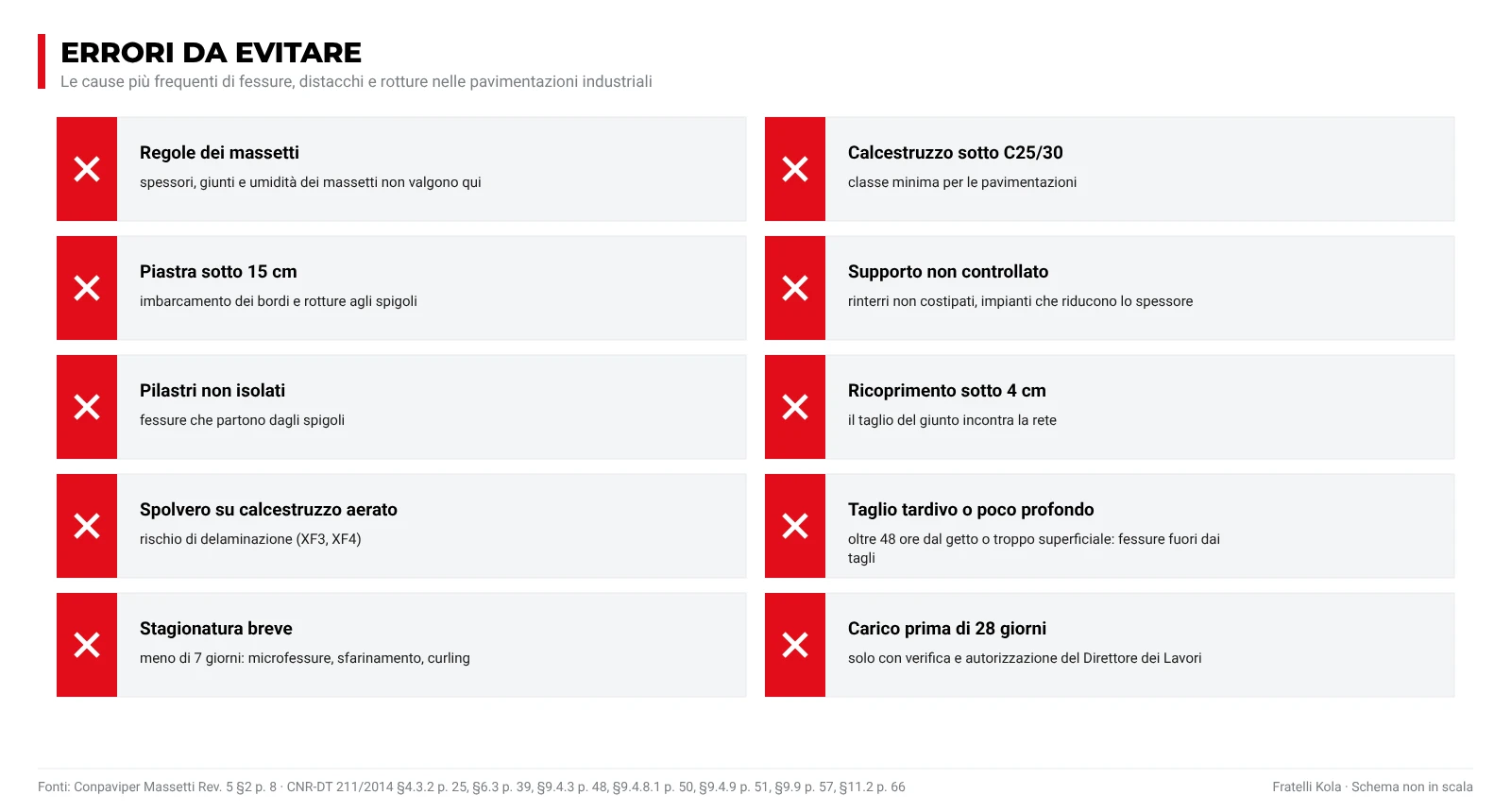

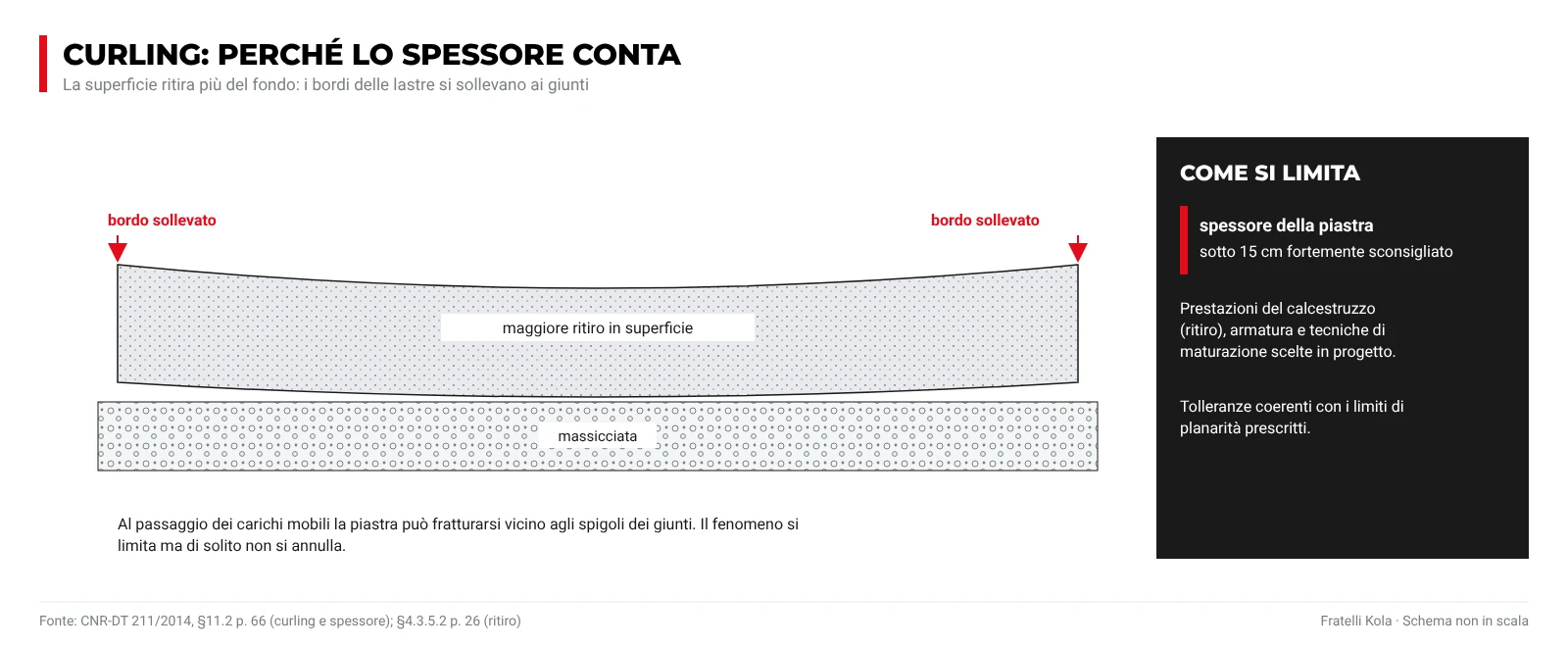

10. Errori comuni da evitare
Le cause più frequenti di fessure, distacchi e rotture.
- Applicare le regole dei massetti: spessori, giunti e umidità dei massetti non valgono per le pavimentazioni industriali.
- Calcestruzzo sotto C25/30: è la classe minima per le pavimentazioni.
- Piastra sotto 15 cm: aumentano l’imbarcamento dei bordi e le rotture agli spigoli.
- Supporto non controllato: rinterri non costipati e impianti sulla massicciata riducono lo spessore e provocano cedimenti.
- Pilastri non isolati: le fessure partono dagli spigoli.
- Ricoprimento dell’armatura sotto 4 cm: il taglio del giunto incontra la rete.
- Spolvero su calcestruzzo aerato (XF3, XF4): rischio di delaminazione.
- Taglio dei giunti tardivo o troppo superficiale: oltre 48 ore dal getto la piastra fessura fuori dai tagli.
- Stagionatura breve: sotto i 7 giorni compaiono microfessure, sfarinamento e curling.
- Carico prima di 28 giorni: è ammesso solo con verifica e autorizzazione del Direttore dei Lavori.

11. Normative e fonti
- CNR-DT 211/2014: Istruzioni per la progettazione, l’esecuzione ed il controllo delle pavimentazioni di calcestruzzo.
- UNI 11146:2005: Pavimenti di calcestruzzo ad uso industriale – Criteri per la progettazione, la costruzione ed il collaudo.
- D.M. 17/01/2018: Aggiornamento delle Norme tecniche per le costruzioni (NTC 2018).
- UNI EN 206: calcestruzzo – specificazione, prestazione, produzione e conformità; UNI 11104 per le classi di esposizione.
- UNI EN 13670:2010: esecuzione di strutture di calcestruzzo.
- UNI EN 15620: tolleranze delle pavimentazioni con scaffalature; DIN 18202 e DIN 15185 per le superfici libere e le corsie.
- UNI EN 13892-4: resistenza all’abrasione dello strato di usura.
- D.Lgs. 81/2008, Allegato IV: requisiti dei pavimenti nei luoghi di lavoro.
Fonti
- CNR-DT 211/2014, Istruzioni per la progettazione, l’esecuzione ed il controllo delle pavimentazioni di calcestruzzo: §2.1, §2.2 (Tab. 2.1–2.4, 2.6, 2.7), §3.5, §4.2.4, §4.3.2, §4.3.3, §4.3.5, §4.5, cap. 6, §8.1.2.1, §9.4–9.9, §11.1–11.4, §12.2. cnr.it
- Conpaviper, Codice di Buona Pratica Massetti Rev. 5/2022, §2 (campo di applicazione); Codice di Buona Pratica Sottofondi rev. 01/2024, §2.3. conpaviper.org
- UNI 11146:2005. store.uni.com
- D.M. 17 gennaio 2018 – NTC 2018 (GU n. 42 del 20/02/2018, S.O. n. 8). gazzettaufficiale.it
12. Domande frequenti sulle pavimentazioni industriali
Qual è lo spessore minimo di un pavimento industriale?
Lo spessore si calcola in progetto sui carichi e sul terreno. Le istruzioni CNR-DT 211/2014 sconsigliano fortemente piastre sotto i 15 cm, perché aumenta l’imbarcamento dei bordi ai giunti.
Che classe di calcestruzzo serve?
Non meno di C25/30. All’esterno, con gelo e sali disgelanti (classe di esposizione XF4), almeno C28/35 con additivi aeranti.
Quando si possono usare i carrelli elevatori?
Il carico completo non prima di 28 giorni, con le prove previste superate. Il traffico pedonale o limitato, indicativamente, non prima di 7 giorni. Deroghe solo con l’autorizzazione del Direttore dei Lavori.
Le fessure sono un difetto?
Le microfessure a ragnatela, frequenti con lo spolvero, non sono un difetto se non c’è distacco della finitura. Le fessure sotto 0,3 mm sono in genere accettabili; per i tipi L3–L5 è accettata, nel primo anno, circa 1 cm di fessura più larga di 0,3 mm per m², con ripristino locale consigliato.
Scarica la guida tecnica in PDF
Valori, schemi e controlli di questo articolo sono raccolti in un unico documento. Per sopralluogo e preventivo trovi tutto nella pagina del servizio pavimentazioni industriali.
